Die Kantonalstrasse durch Flamatt ist seit Jahren sanierungsbedürftig. Bereits im Jahr 2012 begannen die Gemeinde Wünnewil-Flamatt und der Kanton Freiburg mit dem partizipativen Planungsprozess nach VALTRALOC (Valorisation des espace routiers en traversée de localité) den Strassenraum durch Flamatt umzuplanen.

Mit gestalterischen Massnahmen wird der Durchgangsverkehr in Flamatt entschleunigt, der Strassenraum für Fussgänger und Veloverkehr attraktiver gestaltet und die Verkehrssicherheit erhöht.

Die Projektphasen konnten im vergangenen Jahr abgeschlossen werden und die Baubewilligung wurde im Mai 2023 erteilt.

Die bevorstehende Ausführungsphase beginnt mit der Baustelleninstallation am 4. September 2023.

Bild Projektperimeter und Startpunkt der Ausführung
Abbildung 1: Projektperimeter und Startpunkt der Ausführung (Etappe 1)



Das Wichtigste in Kürze

Mit 2 Fahrstreifen und einem Mehrzweckstreifen wird sicheres Linksabbiegen ohne Beeinträchtigung des üblichen Verkehrs ermöglicht. Fussgängerquerungen werden mit Mittelinseln versehen.

Im Dorfkern wird eine T30-Zone eingeführt, was Längsparkierungen und ein einfacheres Einbiegen von der Bahnhofstrasse her ermöglicht. Bäume werden gepflanzt, um den Strassenraum aufzuwerten und das allgemeine Lokalklima des Dorfkerns dank Schattenwürfe zu verbessern.

Ein neuer Kreisel bei der Einmündung der Neueneggstrasse auf die Freiburgstrasse wird die Verkehrssicherheit erhöhen. Zusätzlich zu den Gestaltungsmassnahmen wird der Strassenoberbau im gesamten Projektperimeter saniert. Ein Flüsterbelag als Deckbelag wird eingebaut.

Bauphasen / Verkehrsumleitungen

Für die Umbauarbeiten sind 2 Jahre eingeplant. Es wird Phasen geben, bei denen mittels zweier Fahrspuren in beide Fahrrichtungen gefahren werden kann. Bei anderen Phasen, bei denen nur eine Fahrspur befahrbar sein wird, wird mittels Lichtsignale oder Verkehrsdienst der Durchgangsverkehr geregelt.

Bereits auf der Autobahnausfahrt werden Informationstafeln auf die Sanierung der Ortsdurchfahrt Flamatt hinweisen.

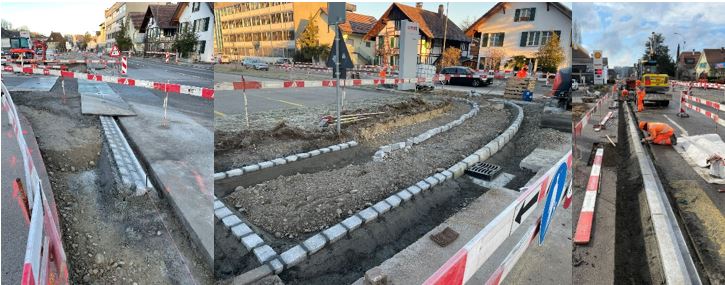

Die erste Etappe ist in 3 Teiletappen aufgeteilt. Mit der Etappe 1.1 werden die Vorbereitungsarbeiten für den Kreisel beim «Moleson» neben dem heutigen Strassenbereich erstellt. Ab Oktober 2023 beginnt die Fahrbahnsanierung und dadurch die Umleitung der Fahrspuren. Die Etappe 1 dauert bis ca. Ende Jahr 2023.

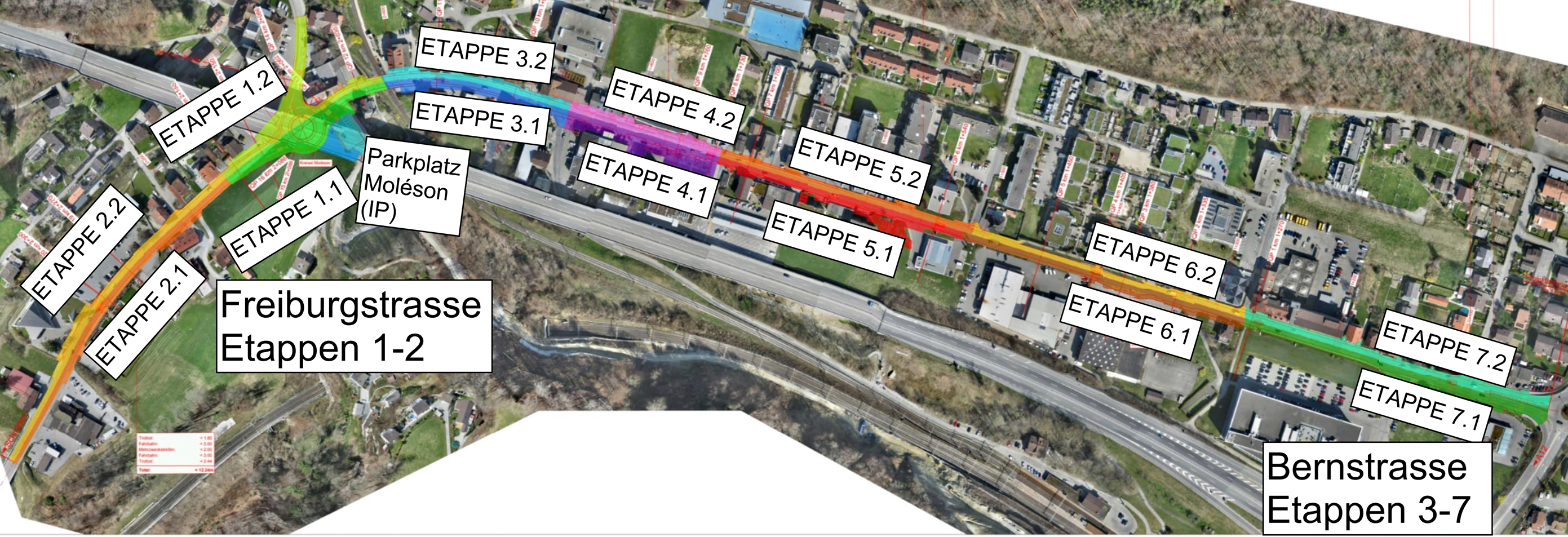

Plan Teiletappen 1.1 bis 1.3
Abbildung 2: Teiletappen 1.1 bis 1.3



Ettapenplan
Abbildung 3: Etappenplan









Dokumente

Name
Situation Etappe 1 Download 0 Situation Etappe 1
Situation Etappe 2 Download 1 Situation Etappe 2
Detailplan Kreisel Download 2 Detailplan Kreisel
Normalprofil Strasse Download 3 Normalprofil Strasse
Protokollauszug Generalrat vom 14.12.2022 Download 4 Protokollauszug Generalrat vom 14.12.2022
